На Студенческой улице в Тучкове продолжается капремонт котельной

На улице Студенческой в Тучкове продолжается капитальный ремонт котельной. Работы на котле №2 вышли на новый этап.

Напомним, заказчик — администрация Рузского округа, подрядчик — «Мособлтепло». Работы стартовали в ноябре 2024 года, а завершить их планируется в 2027 году. Мощность котельной — 6 мегаватт.

Что сделано на сегодня:

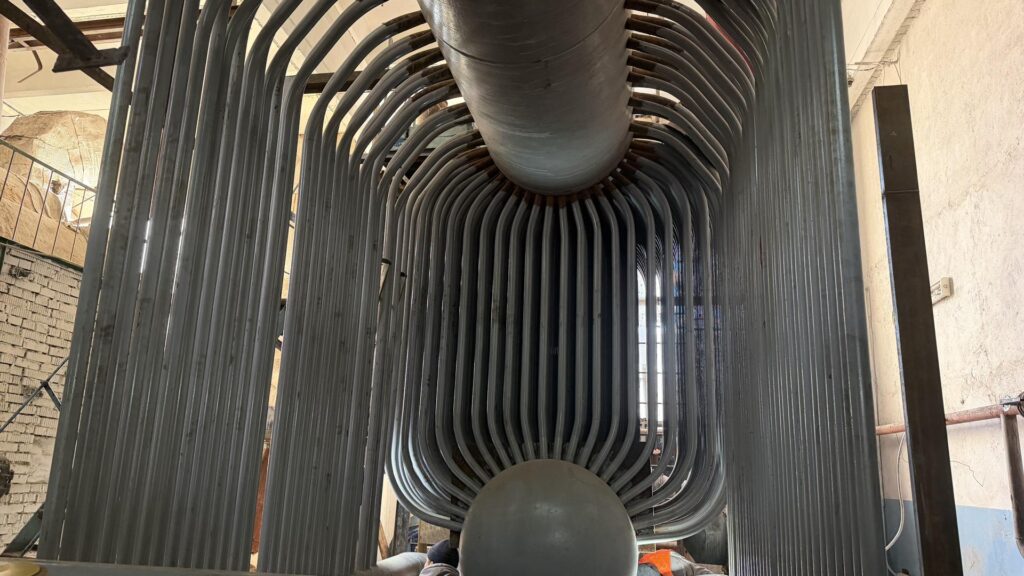

• Монтаж трубопровода завершён.

• Трубопровод врезан в существующие сети.

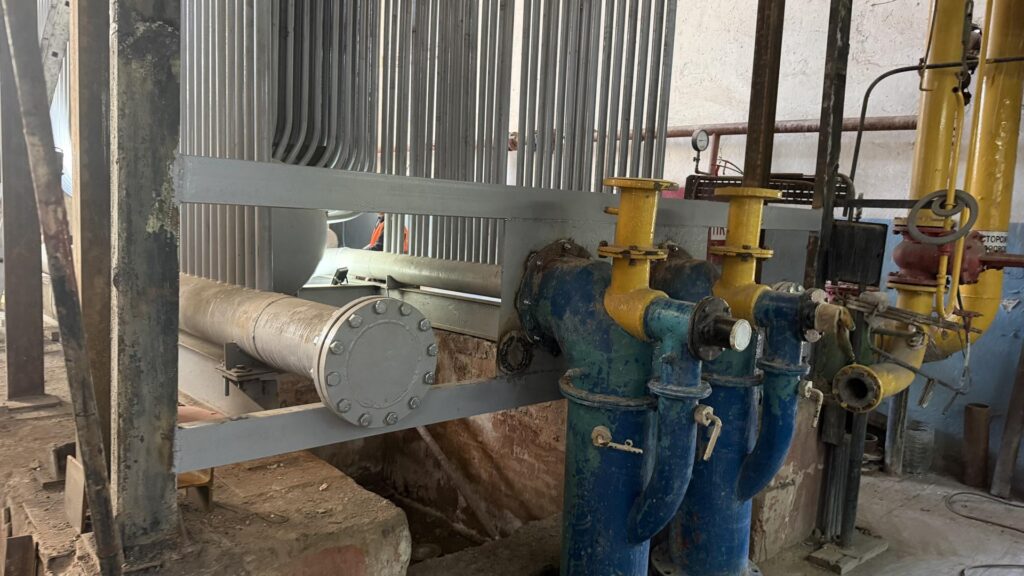

• Теплообменники и насосы уже завезены на объект.

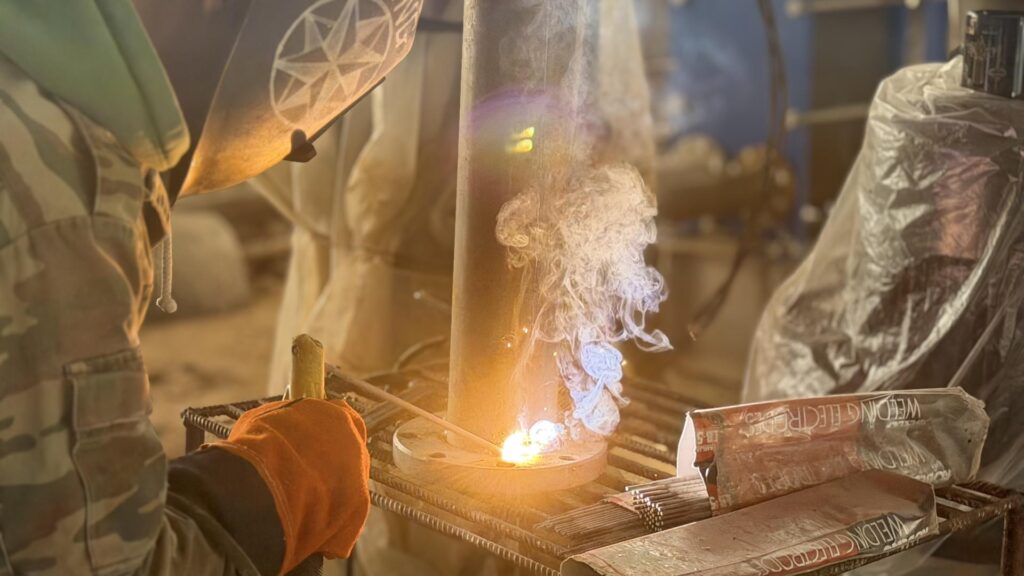

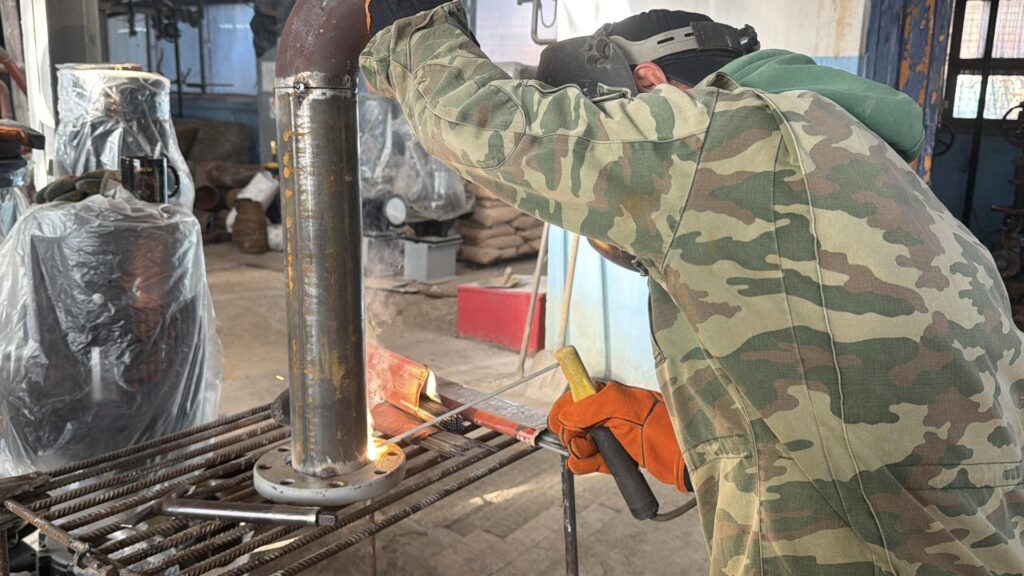

Специалист отдела капитального строительства Максим Владимирович Меженников рассказал, что сейчас на объекте идёт обмуровка котла. Кроме того, по его словам, рабочие уже приступили к обвязке нового оборудования — завезённых теплообменников и насосов.

Ремонт идёт по графику. Впереди — завершение обмуровки, обвязка всего оборудования и пусконаладка. Тучково получит обновлённый тепловой узел, который будет надёжно греть жилые дома и социальные учреждения.
